Projekt Höchstpannungsleitung im Reusstal liegt bald öffentlich auf

Keystone-SDA Regional
Keystone-SDA Regional

Wohlen,

Die rund 17 Kilometer lange Hochspannungsleitung zwischen Niederwil AG und Obfelden ZH soll ersetzt und auf eine Leitung mit 380 Kilovolt (kV) aufgerüstet werden. Das Projekt liegt in den Monaten Februar und März für die Dauer von 30 Tagen öffentlich auf.

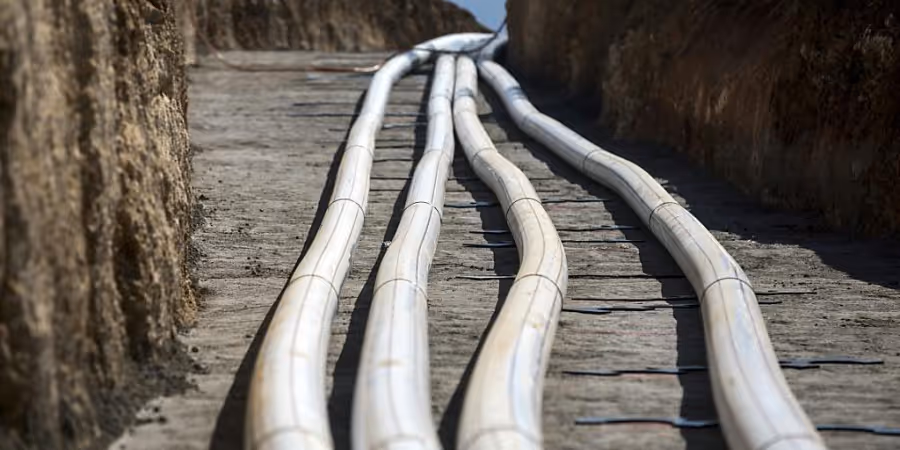

Die geplante Höchstpannungsleitung zwischen Niederwil AG und Obfelden ZH kommt auf einem Teilabschnitt unter den Boden. Bald beginnt das öffentliche Auflageverfahren für das Projekt....
Die geplante Höchstpannungsleitung zwischen Niederwil AG und Obfelden ZH kommt auf einem Teilabschnitt unter den Boden. Bald beginnt das öffentliche Auflageverfahren für das Projekt.... - Keystone/ALEXANDRA WEY

Die seit den 1950er-Jahren bestehende 220-Kilovolt-Leitung zwischen Niederwil und Obfelden sei ein Engpass im Übertragungsnetz, teilte die nationale Stromnetzbetreiberin Swissgrid am Dienstag mit. Damit das Netz mit dem Wandel des Stromsystems mithalten könne, werde die heutige Leitung durch eine leistungsfähigere 380-Kilovolt-Leitung ersetzt.

Die neue Leitung wird gemäss Angaben von Swissgrid deutlich mehr Abstand zu den Siedlungsgebieten haben. Wenn die neue Höchstpannungsleitung in Betrieb sei, werde die bestehende Leitung rückgebaut. Dies werde die Situation für die Anwohnerinnen und Anwohner deutlich verbessern, hiess es.

Auf einer Länge von rund 4,5 Kilometern wird die neue Höchstspannungsleitung unterirdisch verlegt, wie der Bundesrat 2022 entschied. Die Erdverkabelung soll auf einem Teilabschnitt bei der Querung des Gebiets «Reusslandschaft» zwischen Besenbüren und Jonen AG erfolgen.

Dieses Gebiet gehört zum Bundesinventar der Landschaften und Naturdenkmäler von nationaler Bedeutung (BLN). Die Aargauer Regierung hatte eine unterirdische Verkabelung auf der gesamten Strecke gefordert. Sie stützte damit die Anliegen der Region.

Die Unterlagen für die öffentlichen Auflage werden in den Gemeindeverwaltungen einsehbar sei. Betroffene können Einsprache beim Eidgenössischen Starkstrominspektorat (ESTI) erheben, wie Swissgrid festhält. Blieben Differenzen bestehen, übernehme das Bundesamt für Energie die Verhandlungen.

Am Ende der Plangenehmigungsphase erteilten die Behörden entweder die Baubewilligung oder machten zusätzliche Auflagen. Behörden, Verbände oder Direktbetroffene könnten die Entscheidung anfechten. Danach entscheide das Bundesverwaltungsgericht und letztlich das Bundesgericht.

Wenn keine Einsprachen oder Gerichtsverfahren das Projekt verzögern, beginnt Swissgrid nach eigenen Angaben Mitte 2028 mit dem Bau der neuen Leitung. Die Arbeiten sollen rund vier Jahre dauern.

Kommentare

User #2209 (nicht angemeldet)

Noch eine Pannung mehr in der Schweiz :-)

Weiterlesen

Crans-Montana
Nach Brand
srf
177 Interaktionen
Sissach BL

MEHR AUS LENZBURG

Schule Kita
3 Interaktionen
Aargau
Migration
16 Interaktionen
Aargau
1 Interaktionen
Rottenschwil
